工程施工
置换混凝土加固

1、施工顺序

本次加固施工采用分批施工流水作业模式,在整个施工过程中,卸载、支撑剔凿清除灰尘支模

浇筑等工作合理配合,在时间和空间上要充分紧凑搭接,循环推进。

 2、施工要点

(1)卸载支撑

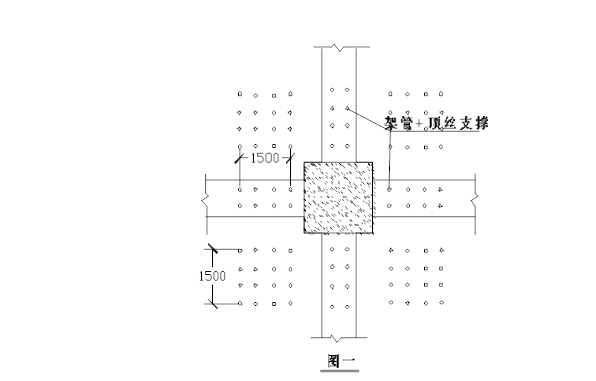

在拟置换混凝土柱四周梁顶端及板下布置架管、顶丝用以临时支撑。延梁方向设立杆间距500mm布置四排,靠近拟加固柱四周板设四排立杆,设水平连系杆,据地面200mm设扫地杆,将柱四周支撑杆连系为一整体。(1)

在顶板上严禁增加活荷载,现对上部可移动荷载进行去除。


(2)剔凿步骤

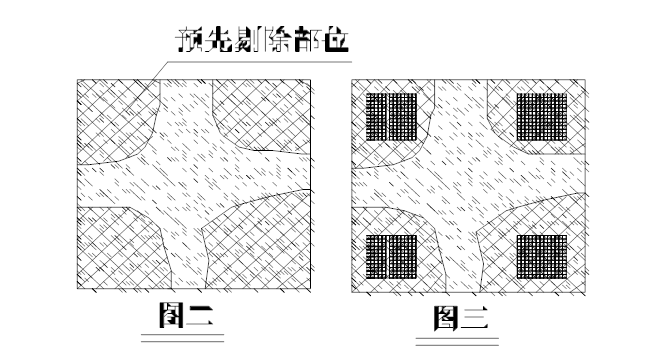

1)先剔凿图二中标识区域的混凝土。

2)在已凿除部位打入钢楔,钢楔分两次完成,每次完成对角线两个角部。

3)在凿除不合格混凝土时,在明显分界线处多剔凿20mm,确保不合格混凝土全部剔除。

4)预留浇筑口,浇筑口高于预灌注部位,上口成45度角斜坡。

5)拆除时,工人佩戴护目镜,防止石屑和粉尘入眼。

(3)清除灰尘

用吹风机把剔凿后的灰尘吹净。

(4)支模

模板边沿要求顺直方正,拼缝严密,板缝应不大于1.5mm。立模前,模板表面应清理干净。最后用密封胶密封模板接缝及周边空隙。

(5)混凝土工程

1)混凝土采用高强无收缩灌浆料,标号为C40。

2)浇筑前用水冲刷结合面。

3) 严格控制灌浆料浇筑时间,随拌随浇。

4)用小锤轻敲模板,以保证浇筑密实。

5)浇筑完成后,1天后拆除模板,并浇水养护。

6)拆模时注意保护成品不受损坏,拆模后,浇水养护。

7)待混凝土强度达到要求后,方可拆除支撑脚手架。

四、安全措施

1、 对整个施工范围进行全封闭施工。

2、 向一线施工人员进行施工技术交底。

3、对施工人员进行安全施工教育,施工人员进入现场必须配戴安全帽。

4、在作业区周围设置警示牌,确保安全,严格按《安全技术操作规程》及安全交底规定的安全措施施工,发现问题立即整改。

5、上下交叉作业时上方人员要注意下方人员的安全。
